Минэнерго: реализация проектов Камбаратинских ГЭС идет полным ходом

Министерство энергетики Кыргызской Республики представило отчет о ходе реализации проекта «Кылым», в рамках которого ведется строительство и модернизация двух Камбаратинских гидроэлектростанций. Ведомство сообщило о завершении ключевых подготовительных этапов по ГЭС Камбар-Ата-1, включая определение типа плотины и обновление технико-экономического обоснования проекта. Также, по сообщению министерства, были заключены необходимые контракты с подрядными организациями.

Финансовую поддержку этим работам оказывает Всемирный банк, который к ранее выделенным 5 миллионам долларов добавил еще 13,6 миллиона. В перспективе для основных строительных работ на ГЭС Камбар-Ата-1 банк рассматривает возможность предоставления финансирования в размере до 1,5 миллиарда долларов. Этот пакет помощи рассчитан на три страны-участницы проекта – Кыргызстан, Казахстан и Узбекистан, что подчеркивает региональное значение будущей гидроэлектростанции.

На сегодняшний день на площадке ГЭС Камбар-Ата-1 достигнут значительный прогресс в создании инфраструктуры. Подъездная дорога к ГЭС почти готова – земляные работы выполнены на 95%, а укладка бетона – на 90%. Транспортный тоннель Т-2 полностью пройден, его верхняя часть и стены забетонированы, а внутренняя дорога завершена. Также на 95% завершена прокладка линии электропередачи напряжением 110 кВ и установка опор. Строительство моста через реку Нарын активно продолжается: завершено бурение и бетонирование свай, возведено около 35% всей конструкции. Параллельно идет возведение временного поселка для строителей, где уже готовы фундаменты и смонтирована большая часть металлических конструкций.

В планах на 2025 год – полное завершение всех подготовительных объектов на Камбар-Ата-1. Это включает бетонирование оставшихся участков автодорог общей протяженностью почти 18 километров, окончание строительства транспортного тоннеля, моста через Нарын, вспомогательной подстанции и временного поселка для персонала.

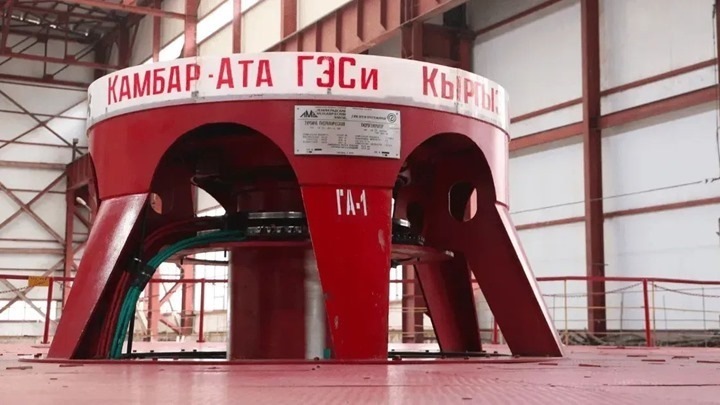

Одновременно ведутся работы на ГЭС Камбар-Ата-2, где главной задачей является ввод в эксплуатацию второго гидроагрегата. Проект разделен на три основных лота. Контракты были подписаны летом и в начале осени текущего года: первый лот охватывает поставку турбины, генератора и станционной аппаратуры, второй – строительство открытой подстанции и прокладку кабелей, а третий – напорный трубопровод и другие гидротехнические сооружения.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Этот сайт использует Akismet для борьбы со спамом. Узнайте, как обрабатываются ваши данные комментариев.

Предыдущая запись В Кыргызстане с начала года ввели в эксплуатацию пять малых ГЭС
Закрыть

Подпишитесь на нашу рассылку

НАША РАССЫЛКА

ПОДПИШИТЕСЬ НА НАШУ ЕЖЕНЕДЕЛЬНУЮ РАССЫЛКУ НОВОСТЕЙ
